Kullanım Kılavuzu

Finans Paneli

Finans Paneli, projeye bugüne kadar ne harcandığını tek ekranda toplayan sayfadır. Kesilen hakedişleri, satın alınan malzemeleri ve dökülen betonu aynı ölçüye indirir;

← Kılavuz içindekiler

1. Ne işe yarar

Finans Paneli, projeye bugüne kadar ne harcandığını tek ekranda toplayan sayfadır. Kesilen hakedişleri, satın alınan malzemeleri ve dökülen betonu aynı ölçüye indirir; hangi firmaya ne kadar ödendiğini, paranın aylar içinde nasıl dağıldığını ve önünüzde duran açık yükü gösterir.

Sayfa hiçbir kayıt tutmaz. Buradaki her sayı başka bölümlerde girilmiş kayıtlardan hesaplanır; Finans Paneli onları toplar, kırar ve rapora çevirir. Ekleme, düzenleme ve silme düğmesi yoktur.

Sayfanın cevapladığı sorular şunlardır: bu projeye toplam ne harcadık, bu yıl ne harcadık, para hangi kaleme gitti, en çok hangi firmaya ödedik, hangi ay pahalıydı ve teslim alınmamış ne kadar sipariş var.

2. Nasıl açılır, kim görebilir

Kenar çubuğunda Yönetim & Finans › Finans Paneli.

YetkinizNe yapabilirsiniz
GörüntülemeSayfanın tamamını görür, filtreleri kullanır, dökümleri açar ve üç çıktının üçünü de alırsınız
DüzenlemeAynı her şey. Bu sayfada yazma işlemi olmadığı için düzenleme yetkisinin ek bir karşılığı yoktur
Yetki yokModül menüde soluk ve kilitli görünür
NotÜç çıktı da düzenleme yetkisi istemez. Sayfa hiçbir şey yazmadığı için, okunabilen bir rapordan çıktı almak da yetki sorusu doğurmaz.
DikkatSayfa beş ayrı defteri birlikte okur: hakediş, stok, beton, sipariş ve sevkiyat. Bunlardan biri sunucudan gelmezse ekran hiçbir sayı göstermez ve yerine "Finans verileri okunamadı" yazar. Eksik bir toplam göstermektense hiç göstermemek bilinçli bir karardır — bu sayfanın tek işi bir sayıyı doğru söylemektir.

3. Ekranın anatomisi

Finans Paneli
NotBu bölümdeki ekran görüntülerinde gerçek şirket verisi yoktur; proje, firma, taşeron ve malzeme adları ile sayılar örnektir.

Sayfa yukarıdan aşağıya dört katmandır ve Beton Takip, Stok Takip, Sipariş Yönetimi, Sevk Takip, Hakediş ile aynı sırayı izler: önce daraltırsınız, sonra sonucu sayı olarak okursunuz, ardından kırılımına bakarsınız, en sonda satırlara inersiniz. Beşinci bir katman daha vardır: bir döküm satırına tıklayınca açılan döküm paneli.

KatmanNe yapar
Kontrol şeridiDönem, kategori süzgeci ve arama
Maliyet özetiİki ana tutar, son on iki ayın grafiği, dört küçük ölçü
KırılımKategori payı, firma payı ve açık taahhüt
DökümBoyutu değişen tek tablo
Döküm paneliBir satırın künyesi, aylık dağılımı ve kalemleri

Dört katmanın tamamı aynı kalemlerden beslenir. Bir filtre değiştirdiğinizde dördü birden aynı anda değişir ve sunucuya hiçbir istek gitmez — proje verisi sayfa açılırken bir kez inmiştir.

Başlık ve eylemler. Başlıkta Finans Paneli ve "Projenin gerçekleşen maliyeti, kategori ve firma kırılımı, açık taahhütler" açıklaması durur. Sağda Yenile, Maliyet özeti (PDF), PDF indir ve Excel indir düğmeleri bulunur.

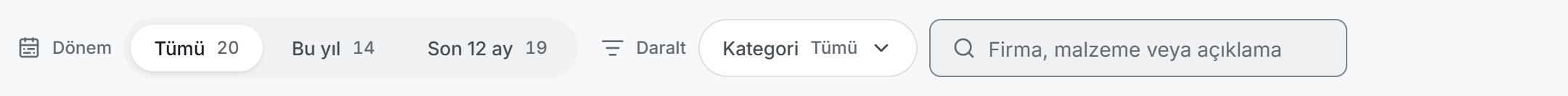

Kontrol şeridi

Kontrol şeridi

Tek satırdır. Solda Dönem etiketiyle üç dilimli bir seçici, ortada Daralt etiketiyle Kategori süzgeci, sağda Kalem ara kutusu durur. Bir daraltma açıkken Temizle düğmesi belirir; hiçbir filtre yokken çizilmez.

KontrolNe yapar
TümüProjedeki bütün kayıtlar. Açılıştaki seçim budur
Bu yıl1 Ocak'tan bugüne. Yılbaşından önceki kayıtlar elenir
Son 12 ayİçinde bulunulan ay dahil on iki ay; on birinci ayın ilk gününden başlar
KategoriÜç seçenek: Hakediş, Malzeme, Beton. Birden fazlası seçilebilir
Kalem araFirma adı, kalem adı ve açıklamada arar

Üç dönem diliminin ve üç kategori seçeneğinin yanında birer sayı durur; o seçim yapılırsa kaç kalemin kalacağını söyler. Dönem seçicisinin üst sınırı yoktur — ileri tarihli bir kayıt hiç gizlenmez.

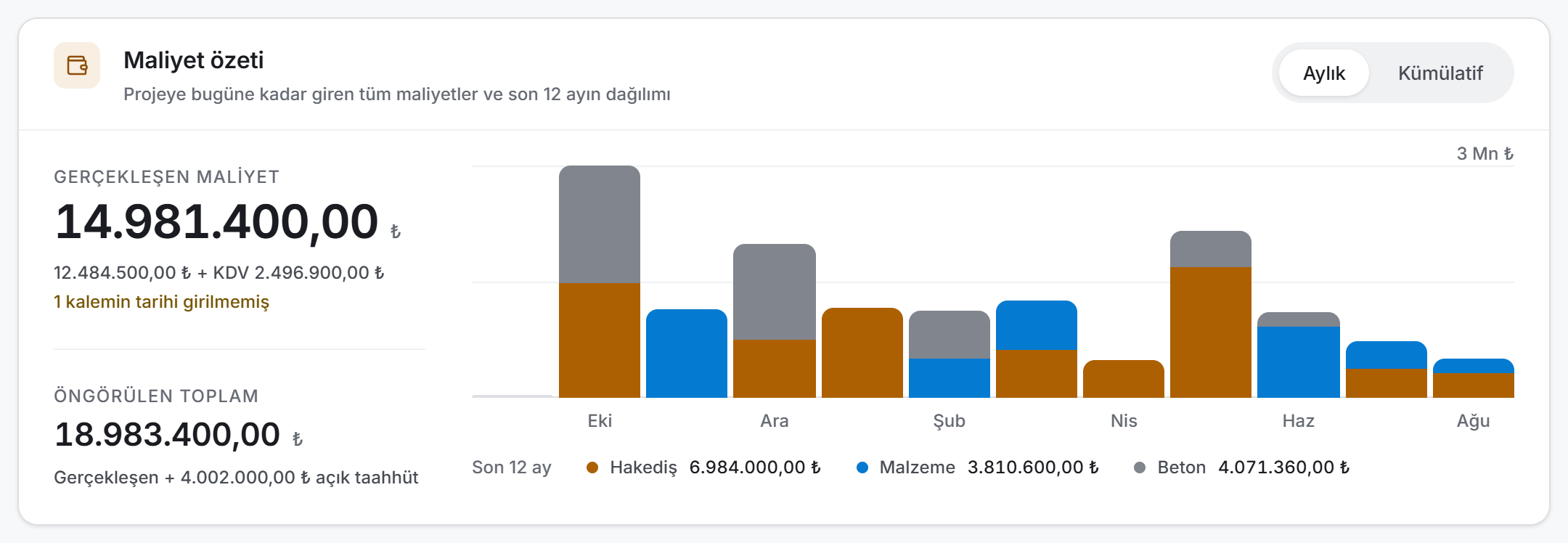

Maliyet özeti

Maliyet özeti

Kartın solunda iki tutar alt alta durur:

  • Gerçekleşen Maliyet — sayfanın ana ölçüsü, KDV dahil. Altındaki satır aynı sayıyı "{matrah} + KDV {kdv}" biçiminde ikiye ayırır. Tarihi girilmemiş kayıt varsa sayısı da burada, sarı bir satırda yazar.
  • Öngörülen Toplam — gerçekleşen maliyete açık taahhüdün eklenmiş hâli. Altında ya "Gerçekleşen + {tutar} açık taahhüt" ya da "Açık taahhüt yok — gerçekleşenle aynı" yazar.

Bir filtre açıkken kartın başlığının altında "Seçili filtrede 14 kalem · projede toplam 20" gibi bir satır belirir; filtre yokken yerinde kartın kendi açıklaması durur.

Sağda son on iki ayın sütun grafiği durur. Her sütun üç renge bölünmüştür: hakediş, malzeme ve beton. Kartın sağ üst köşesindeki iki dilimli seçici grafiğin ölçüsünü değiştirir:

ÖlçüNe gösterir
AylıkHer ayın kendi harcaması. "Hangi ay pahalıydı" sorusunun cevabı
KümülatifAyların birikerek toplanmış hâli. "Maliyet nasıl birikti" sorusunun cevabı

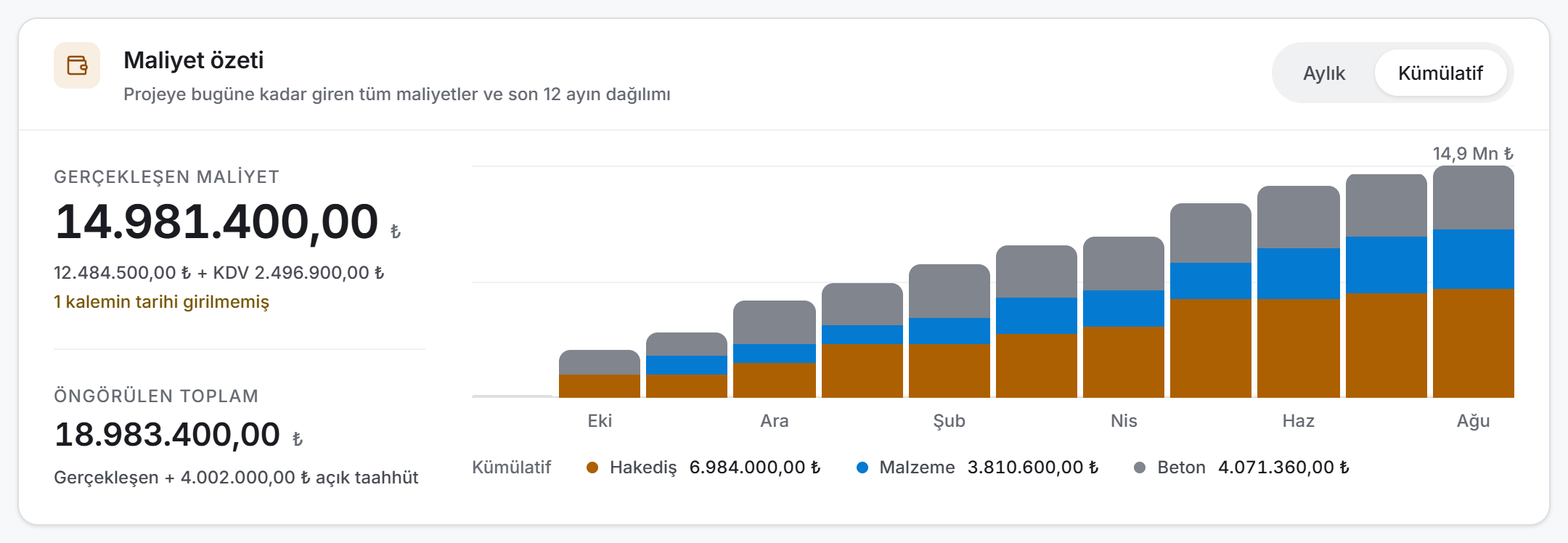

Kümülatif grafik

Grafiğin on iki ayı takvimden üretilir: kayıt girilmemiş ay boş bir sütun olarak durur, atlanmaz. Kümülatif kipte grafiğin göstergesi ayların toplamını değil son ayın birikmiş tutarını yazar.

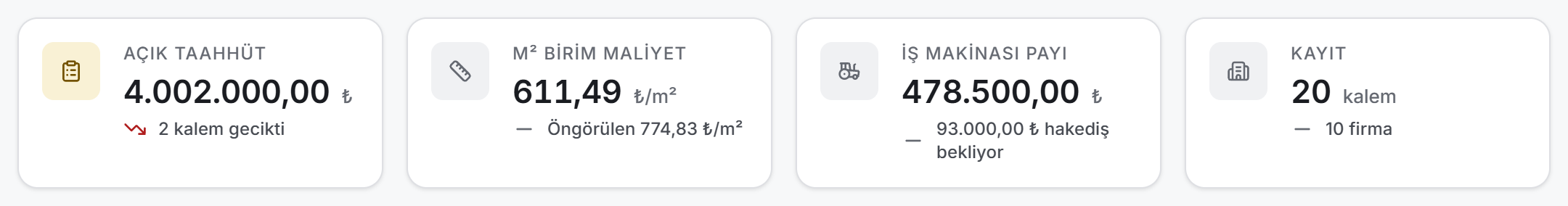

Dört ölçü kutusu

Ölçü kutuları

Grafiğin altında dört küçük kutu durur.

KutuNe yazar
Açık TaahhütTeslim alınmamış siparişlerin ve sevkiyatların beklenen tutarı. Alt satırında kaç açık kalem olduğu, geciken varsa kaçının geciktiği yazar. Geciken varken kutu sarıya döner
m² Birim MaliyetGerçekleşen maliyetin inşaat alanına bölümü. Alt satırında alan yazar; alan girilmemişse kutuda görünür
İş Makinası PayıHakedişe girmiş makina çalışmalarının tutarı (KDV hariç). Alt satırında "Hakediş içinde, ayrıca eklenmez" ya da bekleyen çalışma varsa "{tutar} hakediş bekliyor" yazar
KayıtFiltreye giren kalem sayısı; alt satırında kaç firmadan geldikleri

Kırılım kartları

Üç kart yan yana durur ve üçü ayrı bir soru sorar.

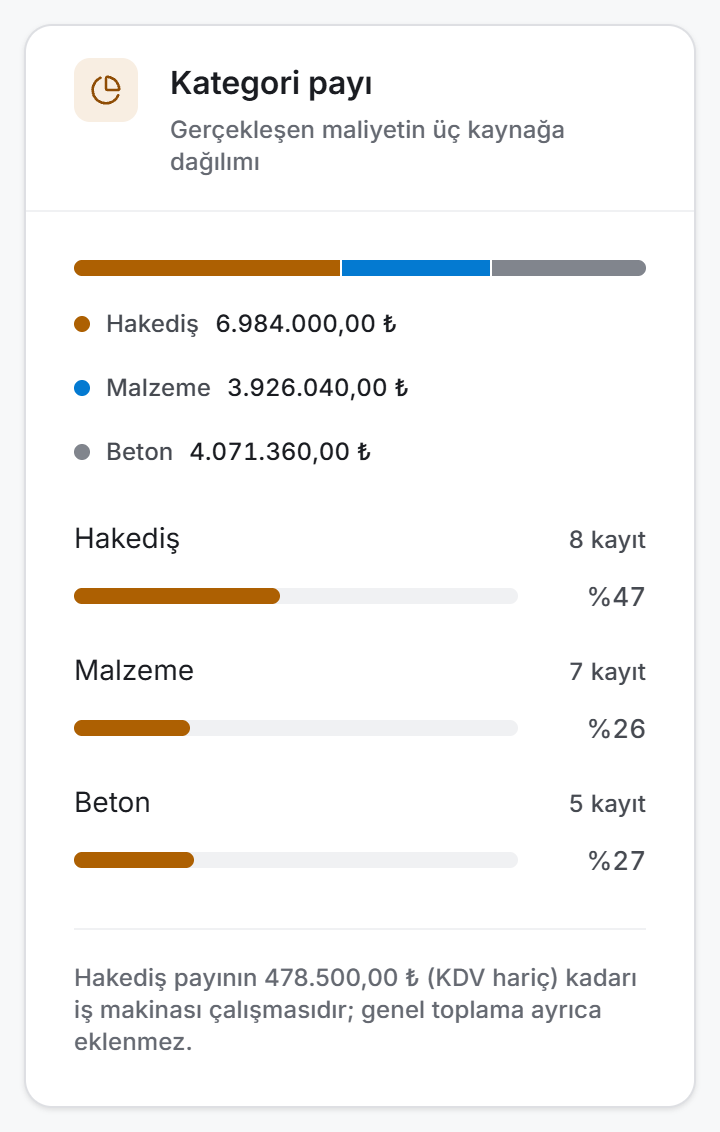

Kategori payı. Üç renkli tek bir çubuk ve altında üç satır. Satırlarda tutar yazmaz — tutarı çubuğun göstergesi zaten söyler; satırın taşıdığı bilgi kayıt sayısı ve pay çubuğudur. Hakedişe girmiş makina çalışması varsa kartın altında bir not durur: o tutarın hakediş payının içinde olduğunu ve genel toplama ayrıca eklenmediğini söyler.

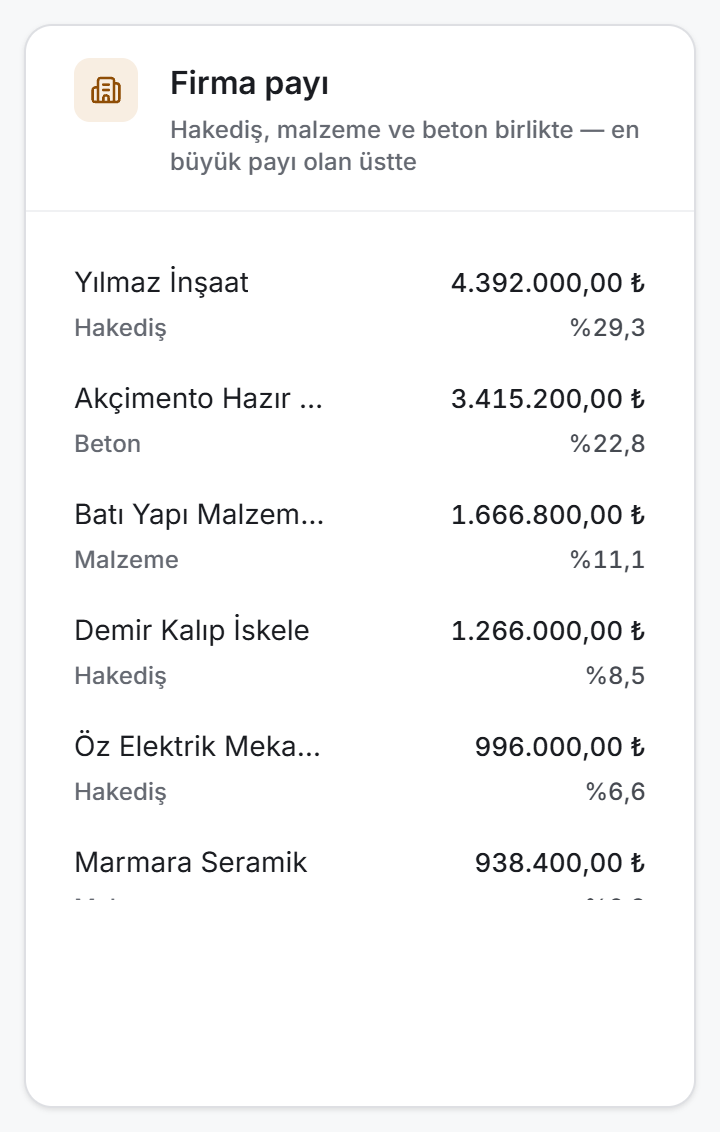

Kategori payı

Firma payı. Hakediş, malzeme ve beton birlikte sayılır; aynı firmadan hem beton alınıp hem hakediş kesildiyse ikisi tek satırda toplanır ve hangi kaynaklardan geldiği alt satırda yazar. Liste en yüksek sekiz firmayı gösterir.

Firma payı

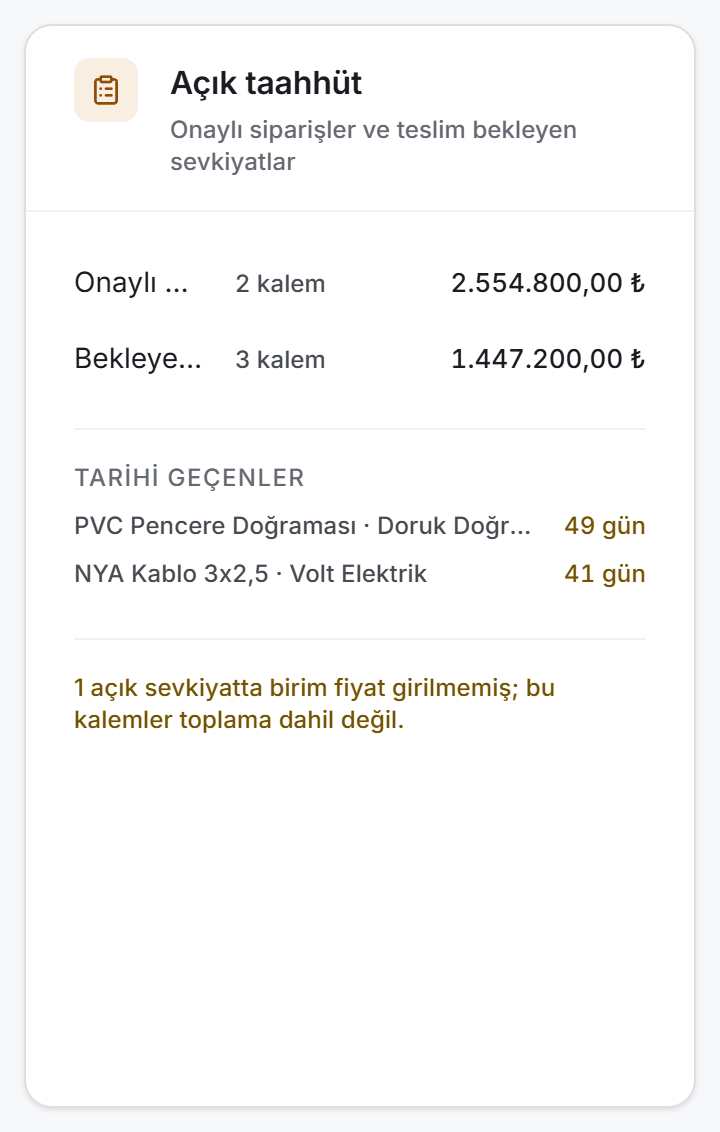

Açık taahhüt. Önce kaynak toplamları gelir (Onaylı sipariş ve Bekleyen sevkiyat), sonra Tarihi geçenler başlığı altında en çok gecikmiş dört kalem. Dörtten fazlaysa altta kaç kalem daha olduğu ve tamamının Taahhüt dökümünde durduğu yazar. Birim fiyatı girilmemiş açık sevkiyat varsa sayısı en altta, sarı bir satırda söylenir.

Açık taahhüt
NotKaynak adları bu dar sütunda kısaltılır — Onaylı … ve Bekleye… olarak görünürler. Tam adları ve tek tek kalemleri aşağıdaki Taahhüt dökümünde okursunuz.

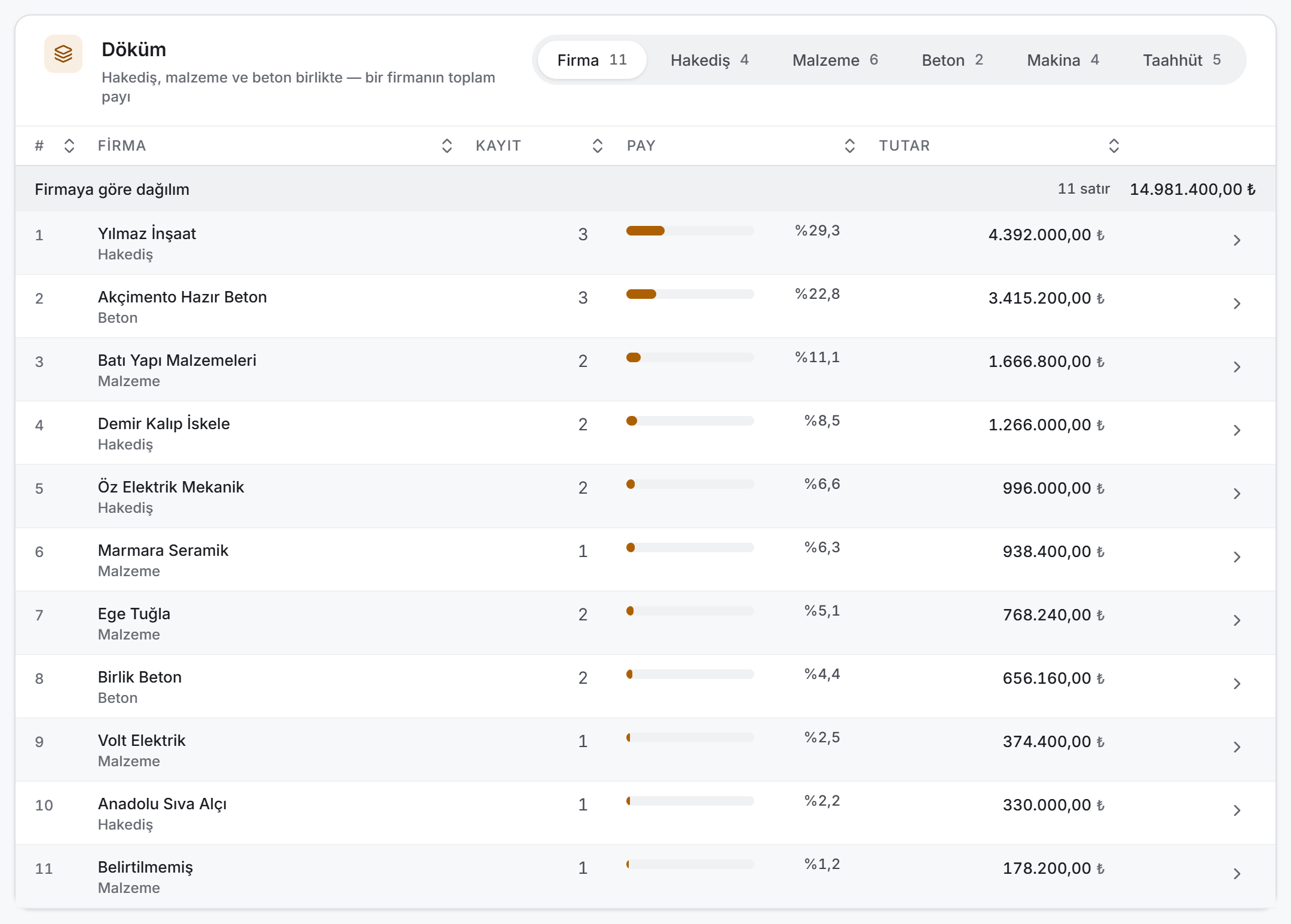

Döküm

Döküm tablosu

Sayfanın asıl çıktısı tek bir tablodur ve boyutu sağ üstteki altı dilimli seçiciyle değişir. Her dilimin yanındaki sayı o boyutta kaç satır olduğunu söyler.

BoyutSatırlar neye göre toplanırAd sütunu
FirmaKarşı tarafa göre; üç kategori birlikteFirma
HakedişYalnız hakedişler, taşerona göreTaşeron
MalzemeYalnız malzeme alımları, malzeme adına göreMalzeme
BetonYalnız beton dökümleri, firmaya göreFirma
MakinaBütün makina çalışmaları, makinaya göreMakina
TaahhütAçık siparişler ve sevkiyatlar, tedarikçiye göreTedarikçi

Tablonun altı sütunu vardır: # (sıra), ad, Kayıt, Pay, Tutar ve satırı açan ok. Sıra numarası tutara göre sabittir — "1" en büyük payı taşıyan satırdır. Başlıklara tıklayarak sıralama değiştirilebilir.

Grup başlığının sağında satır sayısı ve o boyutun toplamı durur. Bu toplam, Makina ve Taahhüt boyutlarında üstteki Gerçekleşen Maliyet'ten farklıdır; sebebi tablonun açıklama satırında yazar.

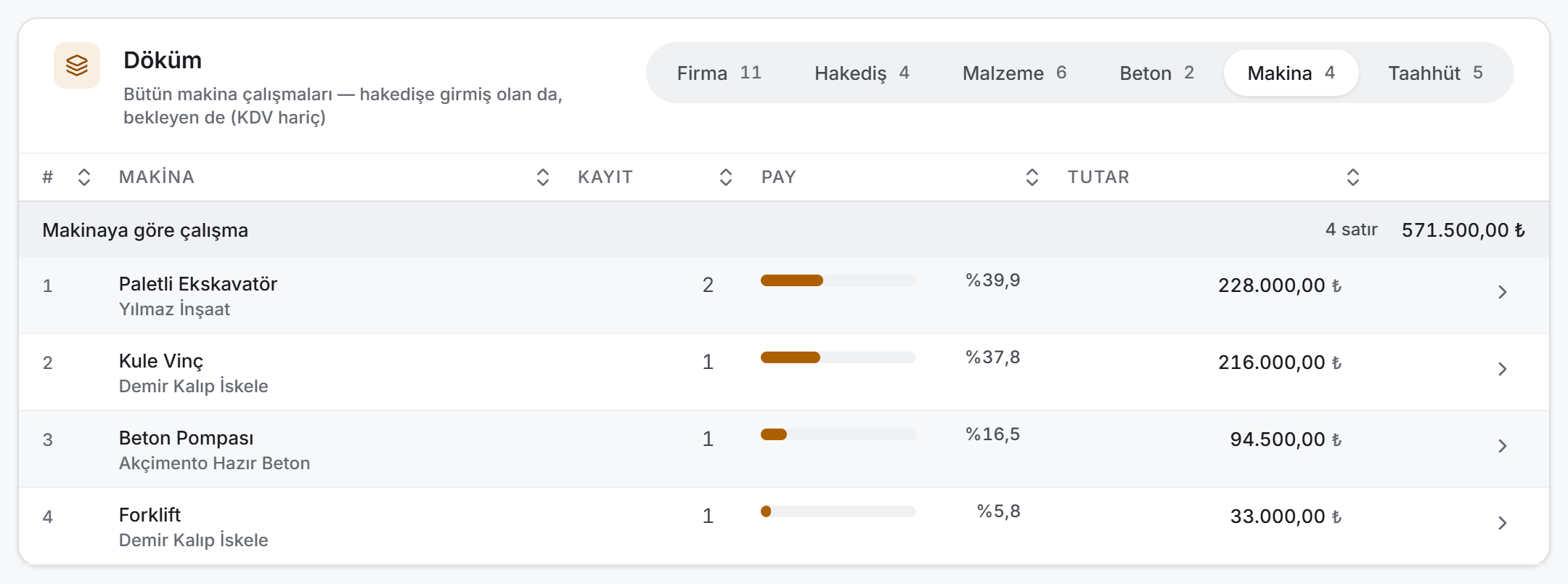

Makina dökümü

Ad sütununun alt satırı boyuta göre değişir: firmada kategoriler, makinada taşeron adı, taahhütte kaynak (Onaylı sipariş · Bekleyen sevkiyat), hakediş ve betonda kayıt sayısı yazar.

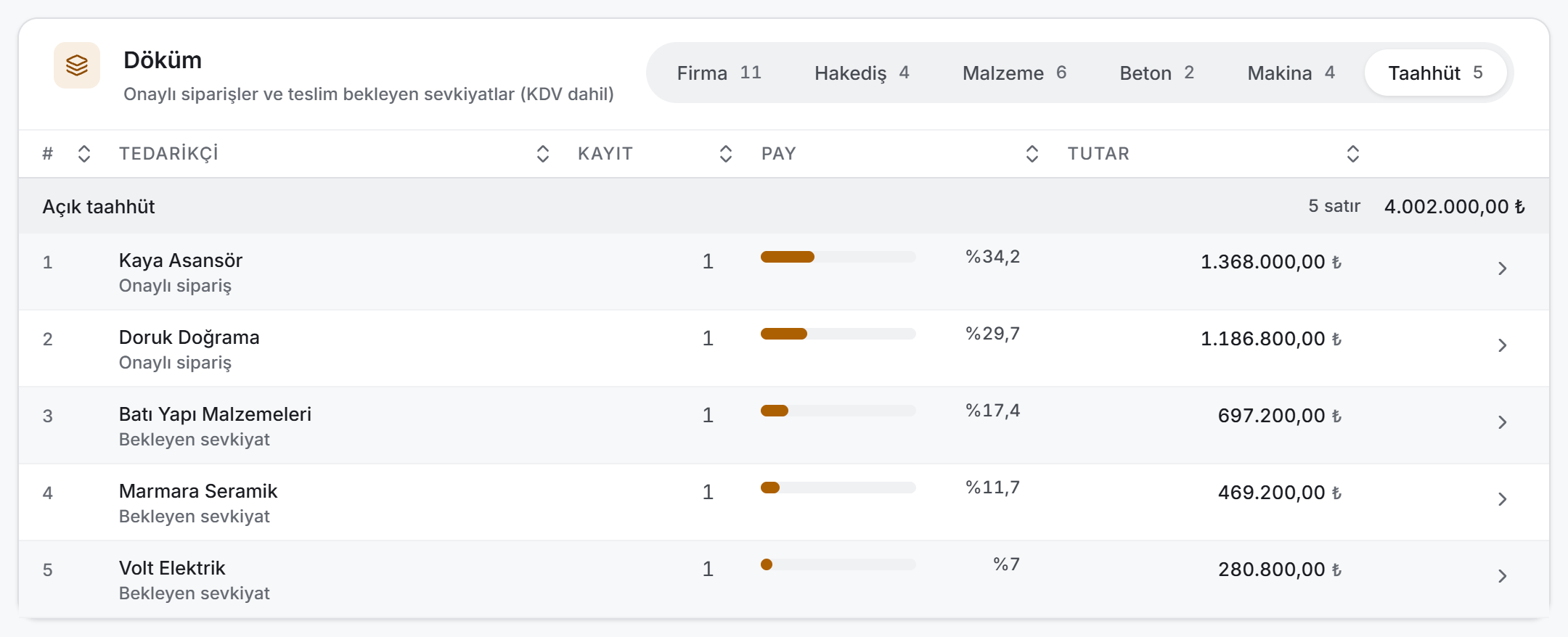

Taahhüt dökümü

Makina boyutunun toplamı üstteki İş Makinası Payı kutusundan büyük olabilir: kutu yalnızca hakedişe girmiş çalışmaları sayar, tablo ikisini birden gösterir ve ayrımı panelde rozetle yapar.

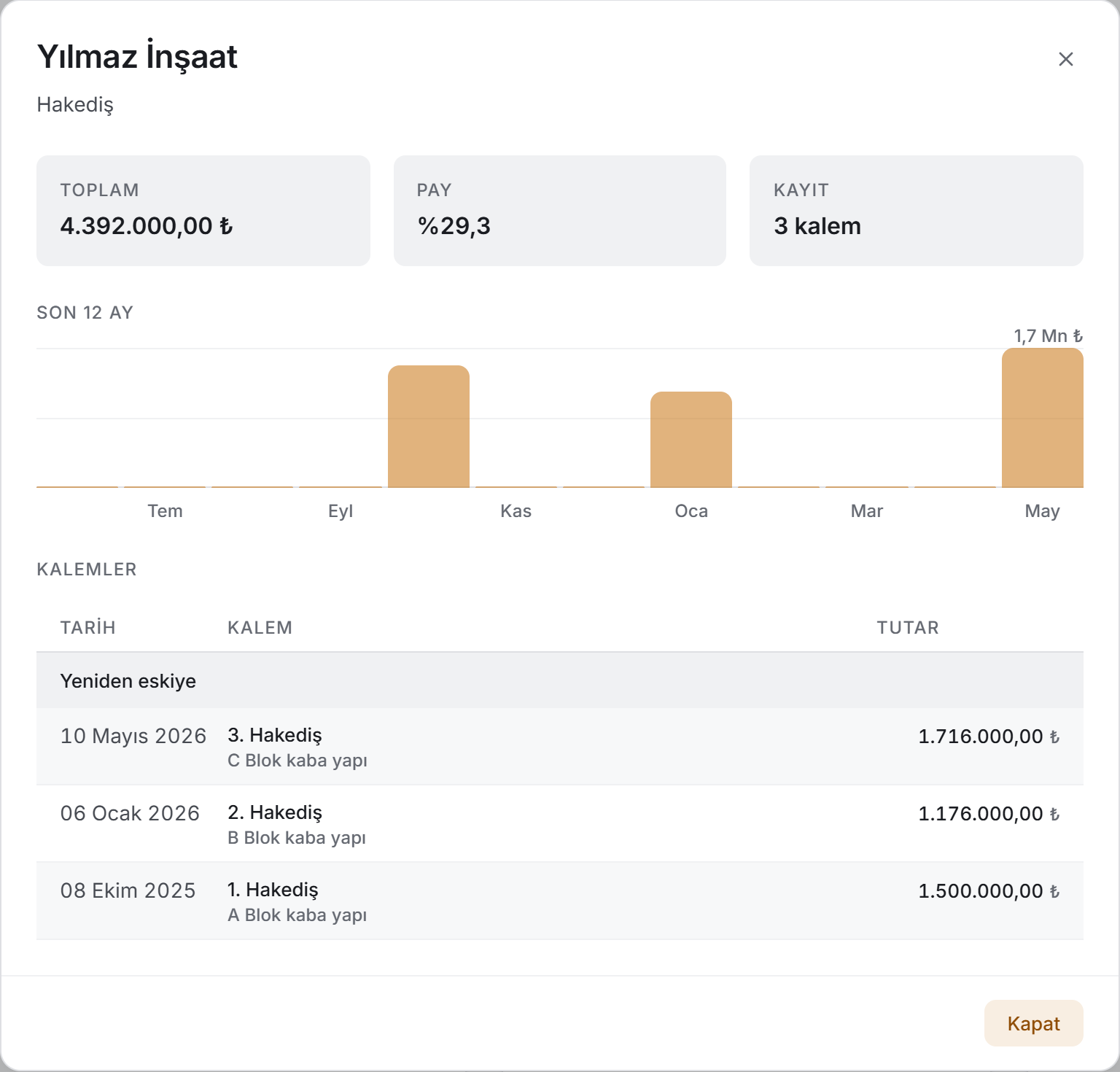

Döküm paneli

Döküm paneli

Bir satırın sağındaki oka bastığınızda açılan penceredir. Üç bölümdür:

  1. KünyeToplam, Pay ve Kayıt. Üçü de tablodan gelir, panel yeniden hesaplamaz.
  2. Son 12 ay — o satırın kendi aylık dağılımı. Aylar yine takvimden üretilir ve dizi satırın en son kaydına göre hizalanır. Tarihsiz kalem varsa grafiğin altında sayısı yazar.
  3. Kalemler — satırı oluşturan tek tek kayıtlar; yeniden eskiye sıralı. Sütunlar: Tarih, Kalem, (rozet taşıyan boyutlarda) Durum ve Tutar. Liste yirmi beşer satır hâlinde sayfalanır.

Panelde düzenleme ve silme düğmesi yoktur. Bir kaydı değiştirmek için kaydın ait olduğu bölüme gidilir.

4. Alanlar

Bu sayfada doldurulan alan yoktur; aşağıdaki tablo ekranda okunan ölçülerin ne demek olduğunu ve nasıl hesaplandığını söyler.

ÖlçüNe demekNasıl hesaplanır
Gerçekleşen MaliyetProjeye bugüne kadar giren maliyetin tamamı, KDV dahilÜç kategorinin toplamı
MatrahAynı tutarın KDV'siz hâliKalemlerin matrahları toplanır
KDVAynı tutarın KDV kısmıKalemlerin KDV'leri toplanır
HakedişTaşeronlara kesilen hakedişlerHer hakedişin kayıtta yazan tutarı + KDV'si
MalzemeSatın alınan malzemeYalnız Manuel giriş ve Sevkiyat teslimi hareketleri, KDV dahil
BetonDökülen betonBeton kayıtlarının genel toplamı
Açık TaahhütKarşılığı henüz maliyete dönüşmemiş yük, KDV dahilOnaylı ama sevkiyat kartı açılmamış siparişlerin tamamı + açık sevkiyatların kalan miktarı × birim fiyat
Öngörülen ToplamProjenin görünen toplam yüküGerçekleşen Maliyet + Açık Taahhüt
m² Birim MaliyetMetrekareye düşen maliyetGerçekleşen Maliyet ÷ inşaat alanı
İş Makinası PayıHakedişe girmiş makina çalışması, KDV hariçHakedişe bağlanmış çalışmaların tutarı
Hakediş bekleyen makinaYapılmış ama hiçbir hakedişe girmemiş çalışma, KDV hariçHakedişe bağlanmamış çalışmaların tutarı
PayBir satırın payıSatırın tutarı ÷ o boyutun toplamı; kırılım kartlarında ÷ gerçekleşen toplam
KayıtFiltreye giren kalem sayısı
FirmaKaç ayrı firmayla iş yapıldığıBelirtilmemiş kovası sayılmaz

Kategoriye ne girer, ne girmez

KaynakMaliyete girer mi
Kesilen hakediş✔ Girer (KDV dahil)
Stokta manuel giriş✔ Girer
Stokta sevkiyat teslimi✔ Girer
Stok çıkışı, transfer, sayım düzeltmesi✘ Girmez — bunlar para girişi değil
Beton dökümü✔ Girer
İş makinası çalışması✘ Ayrıca girmez — hakediş kalemi olarak zaten faturalanır
Onaylı sipariş, açık sevkiyat✘ Maliyete girmez; taahhüt olarak ayrı sayılır

Karşı tarafı yazılmamış kayıtlar

Taşeronu ya da tedarikçisi seçilmemiş kayıtlar Belirtilmemiş adıyla tek bir satırda toplanır ve firma sayısına girmez. Bu yüzden Kayıt kutusundaki firma sayısı, Firma dökümündeki satır sayısından bir eksik olabilir. Silinmiş ya da adı boş bırakılmış bir taşeron bu kovaya düşmez — kendi satırında Silinmiş taşeron ya da Adsız taşeron olarak durur.

5. Adım adım

5.1 Dönem seçmek

  1. Kontrol şeridinde Bu yıl ya da Son 12 ay dilimine basın.
  2. Maliyet özeti, kırılım kartları ve döküm tablosu birlikte daralır.
  3. Açık Taahhüt kutusu değişmez. Taahhüt geleceğe bakar; "bu yıl ne harcadık" sorusuyla "önümüzde ne var" sorusunun dönemi aynı değildir.
  4. Tümü'ne basarak geri dönersiniz.

5.2 Kategoriye göre daraltmak

  1. Kategori süzgecini açın.
  2. Hakediş, Malzeme, Beton kutularından istediğinizi işaretleyin.
  3. Seçtiğiniz kategori dışındaki kalemler elenir; döküm boyutlarının yanındaki sayılar da buna göre değişir. Yalnız Beton seçiliyken Hakediş boyutunda hiç satır kalmaz ve tablo bunu bir cümleyle söyler.
  4. İş Makinası Payı kutusu bu süzgeçten etkilenmez: makina bir kategori değil, hakedişin içinde bir kalemdir.

5.3 Aramak

  1. Kalem ara kutusuna firma adı, malzeme adı ya da açıklamanın bir parçasını yazın.
  2. Liste yazdıkça daralır. Arama Türkçe harfleri gözetir: yilmaz yazmak Yılmaz İnşaat'ı bulur.
  3. Arama açık taahhüt listesini de daraltır — bir tedarikçi adı yazdığınızda o firmanın açık yükünü de görürsünüz.

5.4 Grafiği okumak

  1. Kartın sağ üstündeki seçiciden Aylık ya da Kümülatif'i seçin.
  2. Bir sütunun üzerine geldiğinizde ayın adı ve o ayın üç kategoriye dağılımı görünür.
  3. Boş bir sütun "o ay kayıt girilmemiş" demektir; grafikten çıkarılmaz.

5.5 Dökümün boyutunu değiştirmek

  1. Tablonun sağ üstündeki seçiciden bir boyut seçin: Firma · Hakediş · Malzeme · Beton · Makina · Taahhüt.
  2. Tablonun başlığı, açıklaması ve ad sütunu boyuta göre değişir.
  3. Bir sütun başlığına tıklayarak sıralamayı değiştirebilirsiniz. Uzun bir listede bir firmayı bulmanın en hızlı yolu ada göre sıralamaktır.

5.6 Bir satırın dökümünü açmak

  1. Satırın sağındaki oka basın.
  2. Açılan pencerede satırın toplamı, payı, kayıt sayısı, aylık dağılımı ve kalemleri durur.
  3. Kalem listesi yirmi beşer satır sayfalanır; alttaki sayfa düğmeleriyle ilerlersiniz.
  4. Kapat ile dökümdeki yerinize dönersiniz.

5.7 Çıktı almak

  1. Başlıktaki üç düğmeden birine basın: Maliyet özeti (PDF), PDF indir ya da Excel indir.
  2. Kaydetme penceresinde yeri ve adı seçin.
  3. Dosya kaydedilince ekranın üstünde yolu yazan yeşil bir şerit belirir; Kapat ile kaldırırsınız.
  4. Üç çıktı da ekrandaki filtreyi uygular ve hangi filtrenin uygulandığını belgenin künyesine yazar.
NotFiltreye hiç kalem girmiyorsa üç düğme de kapalı olur. Boş bir listenin çıktısı boş bir dosyadır.

5.8 Sayfayı yenilemek

Yenile düğmesi beş defteri birden yeniden okur. Başka bir kullanıcı hakediş kestiyse ya da sevkiyat teslim aldıysa sayılar bu düğmeden sonra günceldir.

6. Çıktılar

Üç çıktı üç ayrı işe bakar.

Excel — üç sayfa

Dosya adı Finans_Paneli_<tarih-saat>.xlsx.

Sayfaİçinde ne var
ÖzetÖlçü · Değer · Birim · Açıklama dört sütunu. Üç kategori, gerçekleşen maliyet, matrah, KDV, iş makinası payı, bekleyen makina, açık taahhüt, öngörülen toplam, inşaat alanı, m² birim maliyet ve kayıt sayısı. Sayfanın altında her boyutun ilk beş satırı ayrı birer küçük tablo olarak durur
KalemlerHam satırlar: Tarih · Kategori · Firma · Kalem · Açıklama · Matrah · KDV Tutarı · Genel Toplam. En altta GENEL TOPLAM satırı
TaahhütKaynak · Tedarikçi · Kalem · Açıklama · Beklenen Tarih · Gecikme (gün) · Tutar. En altta TOPLAM satırı

Üç sayfada da başlık satırı dondurulmuştur. Kalemler sayfasında ayrıca süzgeç açıktır — dosyayı açan kişi kendi sorusunu sorabilsin diye. Bütün tutarlar gerçek sayı, bütün tarihler gerçek tarih olarak iner; bir tutar sütununu seçtiğinizde Excel toplamı kendisi gösterir.

Proje Maliyet Raporu (PDF)

PDF indir düğmesinin ürettiği çalışma belgesi; dosya adı Finans_Paneli_<tarih-saat>.pdf. A4 dikey, kaç kayıt varsa o kadar uzar.

İçinde sırasıyla: proje adı ve gerçekleşen toplam · uygulanan filtre · Maliyet Dağılımı tablosu (üç kategori, makina satırı, varsa taahhüt satırı, GERÇEKLEŞEN TOPLAM) · m² birim maliyet ve inşaat alanı satırı · ardından her boyut için ayrı bir bölüm (Firma, Hakediş, Malzeme, Beton, Makina, Taahhüt) — her bölümde # · ad · açıklama · kayıt · pay · tutar sütunlu bir tablo ve altında TOPLAM satırı. İkinci sayfadan itibaren üstte proje adı ve rapor tarihi taşıyan bir şerit, altta sayfa numarası durur.

NotDöküm satırlarının toplamı 800'ü aşarsa uygulama önce sorar: hazırlık sırasında program bir süre yanıt vermeyebilir ve işlem durdurulamaz. Filtreyi daraltmak hem dosyayı küçültür hem listeyi okunur kılar; Excel bu boyutta da hızlıdır.

Proje Maliyet Özeti (PDF)

Maliyet özeti (PDF) düğmesinin ürettiği imzalı beyan; dosya adı Proje_Maliyet_Ozeti_<tarih-saat>.pdf. A4 dikey ve tek sayfa — kayıt sayısı ne olursa olsun uzamaz. Proje sahibine, ortağa ya da bankaya verilmek üzere kurulmuştur.

İçinde: başlık ve proje adı · rapor tarihi · Kapsam · Kayıt · Firma künye şeridi · Maliyet Dağılımı tablosu (üç kategori, GERÇEKLEŞEN TOPLAM, varsa açık taahhüt ve ÖNGÖRÜLEN TOPLAM) · yan yana üç ölçü (m² birim maliyet, KDV, iş makinası payı) · En Yüksek Paya Sahip Firmalar tablosu (ilk beş) · Açıklamalar maddeleri · en altta Hazırlayan · İmza ve Onaylayan · Kaşe · İmza alanları.

Açıklama maddeleri belgenin kendi sınırlarını yazar: tutarların hangi kayıtlardan derlendiği, makinanın neden ayrıca eklenmediği, taahhüdün maliyete dahil olmadığı ve — varsa — tarihi girilmemiş kayıtlarla birim fiyatı girilmemiş sevkiyatların sayısı.

7. Bilinmesi gerekenler

Sayfa hiçbir şey yazmaz. Buradaki bir sayı yanlışsa düzeltme yeri bu sayfa değildir; kayıt hangi bölümde girildiyse orada düzeltilir ve Yenile ile buraya yansır.

İş makinası tutarı genel toplama ayrıca eklenmez. Makina çalışması bir hakediş kalemi olarak faturalanır, yani zaten hakediş payının içindedir. Ayrıca eklenseydi aynı para iki kez sayılırdı. Bu yüzden makina kutusu ve Makina boyutu KDV hariç yazar — KDV hakediş düzeyinde eklenir.

İş makinası dönem seçicisini izler, kategori süzgecini izlemez. "Bu yıl makinaya ne ödedik" geçerli bir sorudur; "yalnız Beton" seçildiğinde makina sayacının sıfırlanması ise olmayan bir ilişkiyi ima ederdi.

Makina dökümü, makina kutusundan büyük olabilir. Kutu yalnızca hakedişe girmiş çalışmaları sayar; tablo ise hakedişe girmiş olanı da bekleyeni de gösterir ve ikisini rozetle ayırır.

Açık taahhüt dönemden ve kategoriden etkilenmez. Yalnızca arama onu da daraltır. Bir dönem seçildiğinde açık yükün de küçülmesi, ekranda sabit kalması gereken bir sayıyı filtreye göre oynatırdı.

Aynı malzeme iki kez sayılmaz. Teslim alınan kısım zaten gerçekleşen maliyettir; açık yük sevkiyat kartının kalan miktarından hesaplanır. Sipariş onaylanmış ama sevkiyat kartı henüz açılmamışsa onaylanan teklifin tamamı açık yük sayılır.

Birim fiyatı girilmemiş açık sevkiyatlar taahhüt toplamına giremez. Tutarları bilinmediği için toplanamazlar; sessizce düşmesinler diye sayıları kırılım kartında ve özet belgesinde yazar.

Tarihi girilmemiş kayıtlar bir dönem seçildiği anda elenir. Tümü'nde geri gelirler ve toplama dahildirler; grafikte hiçbir zaman görünmezler. Kaç tane oldukları özet kartında yazar.

Grafiğin on iki ayı bugüne değil, verinin son ayına göre hizalanır. Aylar önce durmuş bir projede grafik boş kalmaz; son kayıttan geriye doğru on iki ay çizilir.

Kümülatif grafik yalnızca görünen on iki ayı biriktirir. Daha eski ayların toplamı tabana eklenmez; eklenseydi ilk sütun devasa bir taban gösterir ve on iki ayın kendi hareketi okunamaz hâle gelirdi. Projenin tamamındaki toplam zaten özet kartında yazar.

Tablo toplamı Gerçekleşen Maliyet'ten farklı olabilir. Makina boyutu KDV hariç ve hakedişin içinde, Taahhüt boyutu ise henüz gerçekleşmemiştir. Bu bir hata değildir ve tablonun açıklama satırı bunu söyler.

Firma payı kartı yalnızca ilk sekiz firmayı gösterir. Tamamı için tablonun Firma boyutuna bakın; orada sınır yoktur.

Hakedişin tutarı kayıttan okunur. Hakediş kalemlerinin bugünkü birim fiyatlarla toplamı kayıtta yazan tutardan farklıysa doğru olan kayıttaki tutardır; hakediş imzalanmış bir belgedir.

m² birim maliyet inşaat alanına bağlıdır. Alan proje künyesinde metin olarak tutulur; girilmemişse ya da sayıya çevrilemiyorsa kutuda yazar. Sıfır yazmaz — sıfır bir ölçümdür ve "bu bina bedava" der.

Sayfa başka bölümlerin verisini paylaşır. Hakediş ya da Stok Takip'ten gelen kullanıcı için liste zaten inmiştir ve sunucuya yeniden gidilmez.

Arama tutarda ve tarihte çalışmaz. Firma adı, kalem adı ve açıklamada arar; tarih daraltma işi dönem seçicisinindir.

8. İlgili bölümler

Bu sayfadaki hiçbir sayı burada üretilmez. Nereden geldikleri:

  • Hakediş — hakediş kategorisinin tamamı ve makina payı oradan gelir; tutar ve KDV kesilen hakedişin kendi kaydından okunur.
  • Stok Takip — malzeme kategorisi oradaki manuel giriş ve sevkiyat teslimi hareketlerinden oluşur.
  • Beton Takip — beton kategorisi oradaki döküm kayıtlarından gelir.
  • İş Makinası Takip — makina çalışmaları orada girilir; bir çalışmanın hakedişe girip girmediği de orada belirlenir.
  • Sipariş Yönetimi — açık taahhüdün bir yarısı: onaylanmış ama sevkiyat kartı açılmamış siparişler.
  • Sevk Takip — açık taahhüdün diğer yarısı: teslim bekleyen sevkiyatların kalan miktarı. Birim fiyat ve KDV oranı oradan okunur.
  • Projeler — m² birim maliyetin böleni olan inşaat alanı proje künyesinde girilir.
  • Taşeronlar ve Tedarikçiler — firma adları oradan gelir; firma kırılımındaki satırlar o kayıtlara dayanır.
